项目名称:南充现代产业园区交通标线施工
施工工艺:热熔标线
施工面积:5000m2+
施工地点:四川·南充市
一、本次园区车位施工难点
- 场地地面新旧混杂园区停车场一部分为新建沥青路面,另一部分为老旧水泥硬化地面,两种基面附着力条件不同,需要分开做基层处理,避免后期标线分层起皮。
- 川东多雨,地面返潮频繁南充春夏雨水充沛,停车场地势局部低洼,雨后容易积水,对涂料粘结性能、施工干燥条件要求更高。
- 兼顾货车与小型车辆停放场地同时规划大车卸货区、小型轿车停车位,标线尺寸、导向标识需要分开设计,施工放线精度要求严格。
园区不停工,错峰施工
产业园全天有企业生产作业,车辆进出频繁,无法全天封闭场地,施工班组选择夜间、午休空档分段作业,减少对园区企业正常运营的干扰。

二、标准化车位划线施工流程
1. 现场勘测与方案规划
进场后工作人员实地丈量场地尺寸,结合园区停车流量、消防规范规划车位排布,区分小型标准车位、货车专用车位、消防禁停区域,出具完整标线布置图纸,交由园区管理方确认后开工。
2. 地面全面清理打磨
针对水泥地面起砂、路面浮灰、油污污渍,使用清扫设备、打磨机全面清理;低洼积水区域提前疏通排水,等待地面完全干燥,杜绝潮湿基层影响标线粘结效果。
3. 精准放线定位
按照设计图纸弹放基准线,严格把控车位长宽、通道宽度、网格线间距,保证整体排布整齐规整,符合园区停车管理及消防相关规范。
4. 涂刷专用粘结底油
针对南充潮湿环境,全场均匀喷涂渗透型底油,强化涂料与沥青、水泥地面的贴合度,降低雨水浸泡带来的脱落风险。

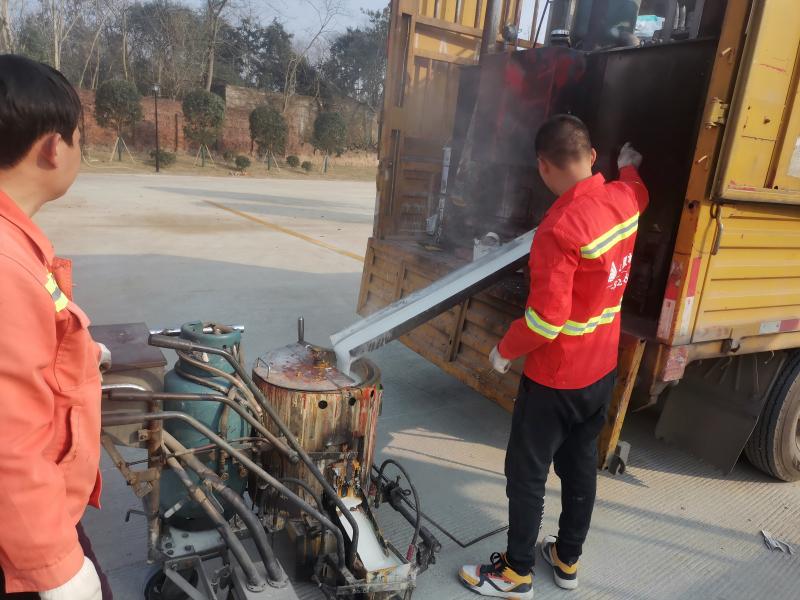

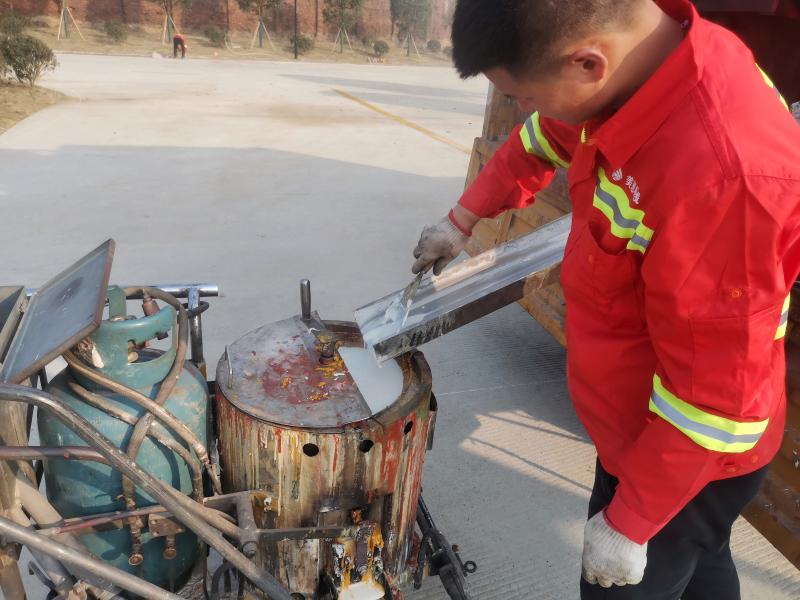

采用国标热熔反光涂料,恒温控制熔料温度,依次施划停车位边线、导向箭头、黄色禁停网格、出入口警示标线,施划同步撒布高反光玻璃珠,保障夜间、阴雨天气可视度。
6. 冷却养护成品保护
分段施工完成后临时围挡隔离,预留充足冷却固化时间,完全干透后再开放停车使用,避免车辆碾压造成标线变形破损。

三、项目完工效果
整套车位划线施工完成后,停车场车位分区清晰,大车、小车停放区域明确,消防通道网格醒目,夜间反光效果良好。规整的标线优化了园区车辆通行逻辑,有效解决乱停乱放、通道拥堵问题,提升园区整体环境形象,同时适配南充多雨气候,大幅降低后期修补翻新频次。
